Ruuvipaalujen asennus Hallanvahdin aurinkovoimalalla Joroisissa

Hallanvahdin aurinkovoimala: 71 000 ruuvipaalua Suomen suurimpaan aurinkoprojektiin

KäyttökohdeUusiutuva energia
SijaintiJoroinen, Suomi
Paalut71 000 kpl
Kapasiteetti129 MW
MaaperäErittäin pehmeä turve

Hallanvahdin aurinkovoimala, Suomen toiseksi suurin, tarvitsi perustukset yli 200 hehtaarin alueelle. Teholtaan 129 MW voimalan kokonaisratkaisun toimitti Helicasol, Paalupisteen tytäryhtiö. Maaperäolosuhteet olivat erittäin haastavat: äärimmäisen pehmeä turve edellytti korkean tason osaamista perustussuunnittelussa, asennuskalustossa ja työmaalogistiikassa. Eltel toimi pääurakoitsijana.

Helicasol oli mukana jo vuoden 2024 lopussa, kun kohteessa tehtiin koepaalutuksia ja vetokokeita. Prosessi lähti liikkeelle käytettävissä olevista pohjatutkimuksista, joiden perusteella laadittiin alustava paalusuunnitelma testaus- ja optimointivaiheeseen. Tuloksia käytettiin lopullisen paalumitoituksen tarkentamiseen ja optimointiin. Lopputuloksena oli ratkaisu, joka yhdisti teknisen luotettavuuden ja kustannustehokkuuden.

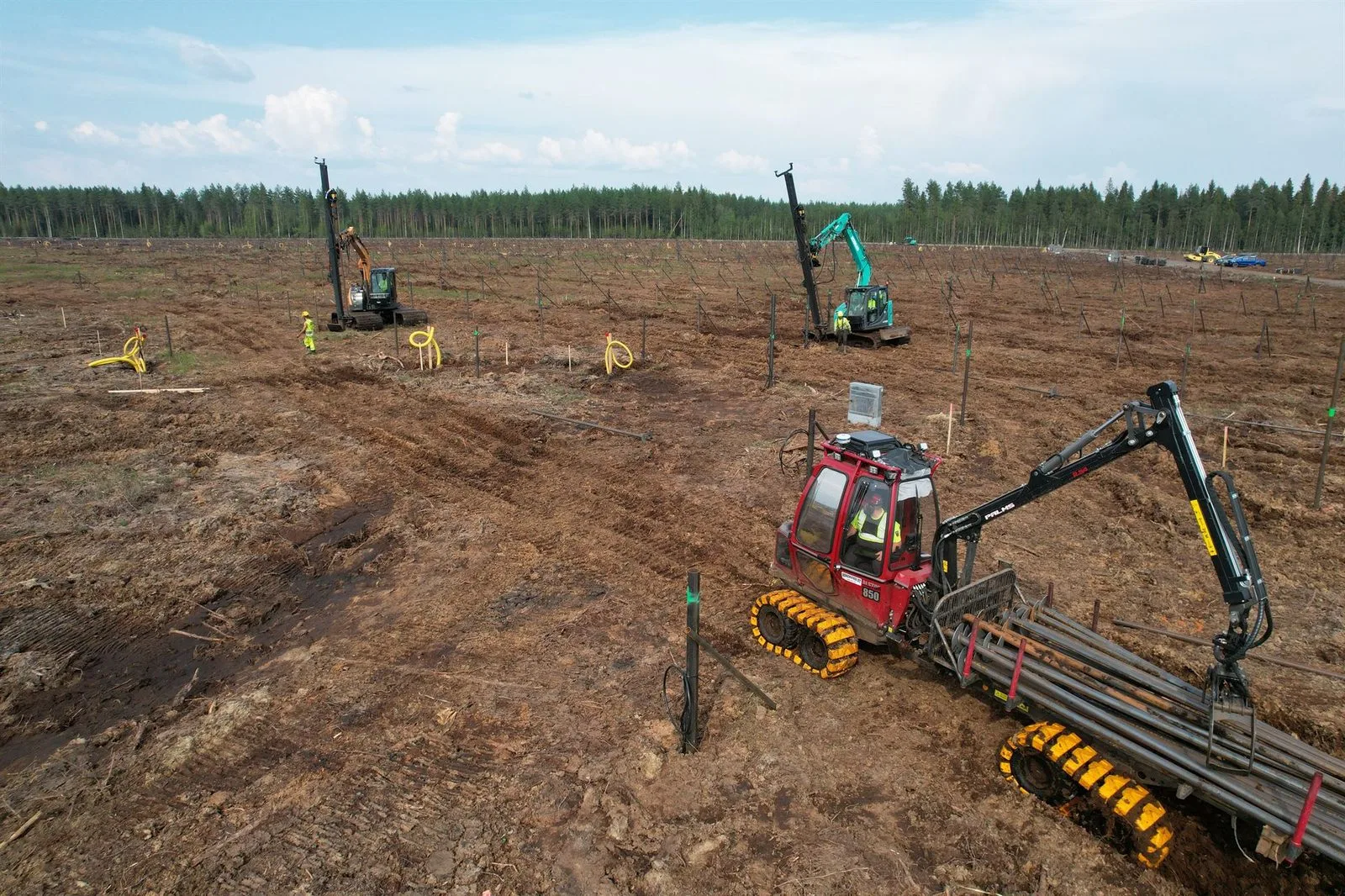

Yhteensä noin 71 000 ruuvipaalua toimitettiin ja asennettiin Hallanvahdissa. Useita paalukokoja käytettiin vastaamaan vaihtelevia maaperäolosuhteita yli 200 hehtaarin alueella. Kaikki paalut valmistettiin Helicasolin ja Paalupisteen tuotantoketjussa ja asennettiin Helicasolin omalla kalustolla ja henkilöstöllä. Huippusuorituksena asennettiin noin 3 500 paalua viikossa 6–7 asennusyksiköllä samanaikaisesti.

Laadunvarmistus oli keskeisessä roolissa läpi projektin. Kantavuusdata tallennettiin jokaisesta yksittäisestä paalusta asennusvääntömomentin perusteella. Näin mahdolliset poikkeamat voitiin havaita ja käsitellä välittömästi asennuksen aikana.

Pitkäaikainen kestävyys huomioitiin jo suunnitteluvaiheessa. Seinämävahvuus valittiin käyttöiän ja maaperän mukaan.
